HEIWA TIMES
HOTちゃんねる!
竣工報告  歩道橋下部新設工事(総合体育館連絡歩道橋・30−1)

現在建築中の新体育館へ接続する歩道橋の橋梁下部工事です。
供用開始時期の都合上、橋の上部工も同時期に発注されており工場製作の流れから手戻りも修正も難しい上に精度を要求される案件でした。

工期 2018年9月4日 − 2019年5月31日(約9ヶ月)



構造物データ

●施工場所 福山市千代田町
●構   造 鉄筋コンクリート

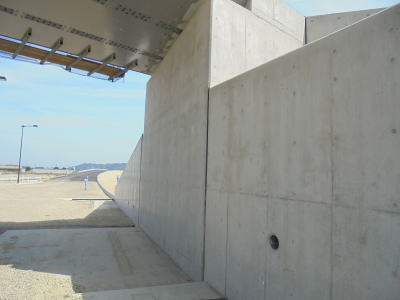

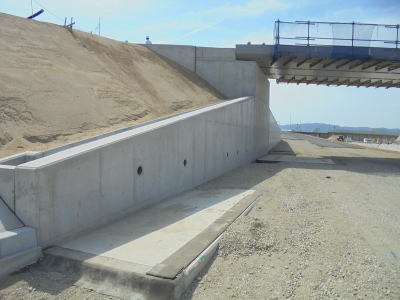

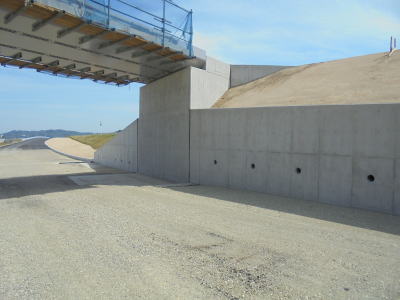

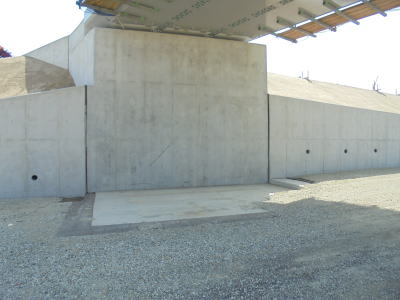

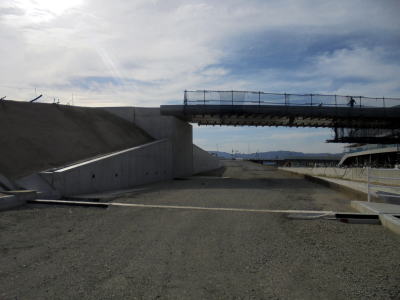

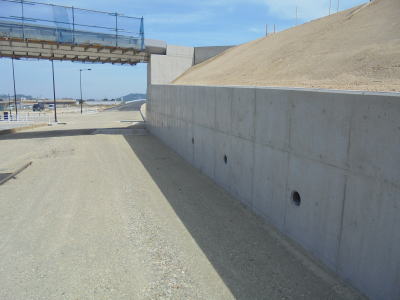

●施工範囲 橋台躯体1基、擁壁31m、杭16本
●発注機関 福山市建設局道路整備課
*担当者コメント*

橋梁の上部工が同時発注で、設計数値との誤差の少ない高精度の施工を求められた、難度の高い構造物でした。
各工程での測量や打合せを密にすることで、要求された構造物の施工精度を達成できたと思う。

様々な要因から、当初の工期内に収まらず工期延長となったことが反省点でした。

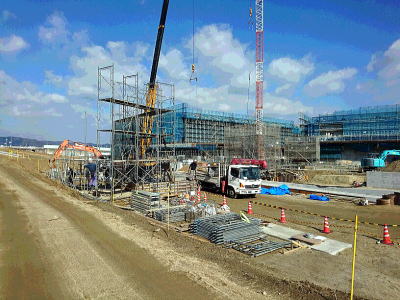

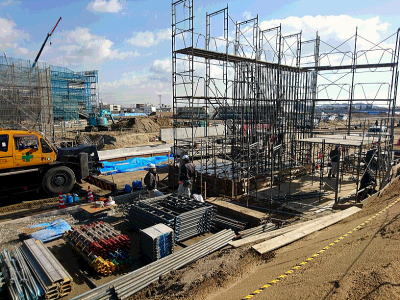

鉄筋工事中 鉄筋工事中
