竣工報告  歩道橋取付工事(総合体育館連絡歩道橋・1−1)

新体育館(エフピコアリーナ)からかわまち広場へ接続する歩道橋の終端取り付け部、階段とスロープ及び手摺りと照明関連の電気工事加えて橋面含めた舗装仕上げ工事です。

供用開始イベントの都合上、工期厳守が前提でさらには一部他の関連工事の完了を待っての施工部分もありギリギリの工期条件となった案件でした。

工期 2019年9月18日 − 2020年3月31日(約6.5ヶ月)



工事データ

●施工場所 福山市千代田町

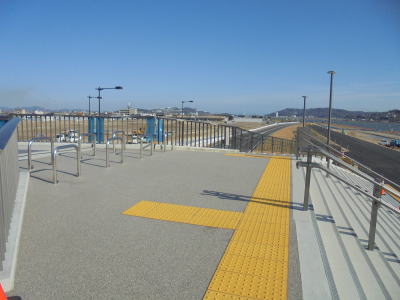

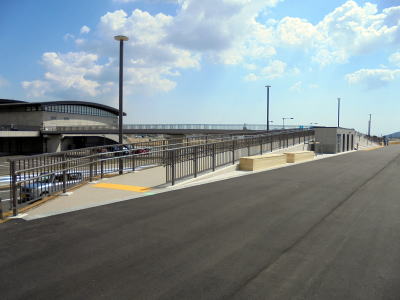

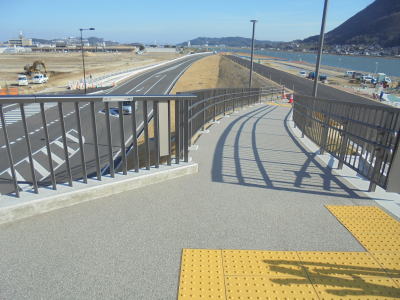

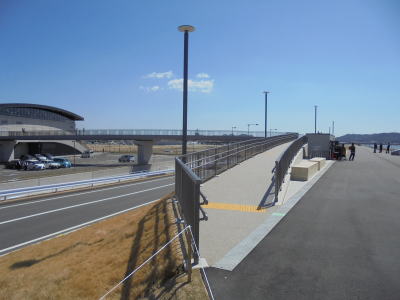

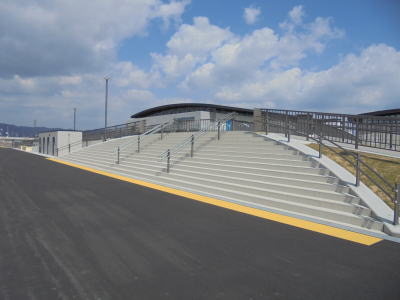

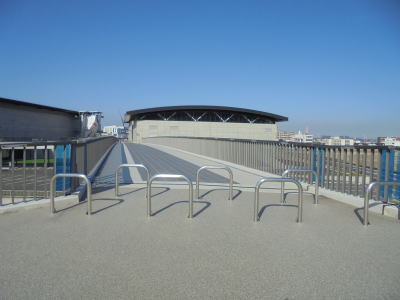

●施工範囲 階段工、橋面舗装、防護柵工、照明工、透水性樹脂舗装、植栽 他
●発注機関 福山市建設局道路整備課
*担当者コメント*

着工時、各工種の細部仕様は元より設備等の様々な項目も最終決定しておらず、変更と決定を重ねながら工期にも追われるというハードな現場でした。

最終2週間は国土交通省管轄の前面道路舗装工事との兼ね合いでほとんど滑り込みの竣工でした。(吉岡)
